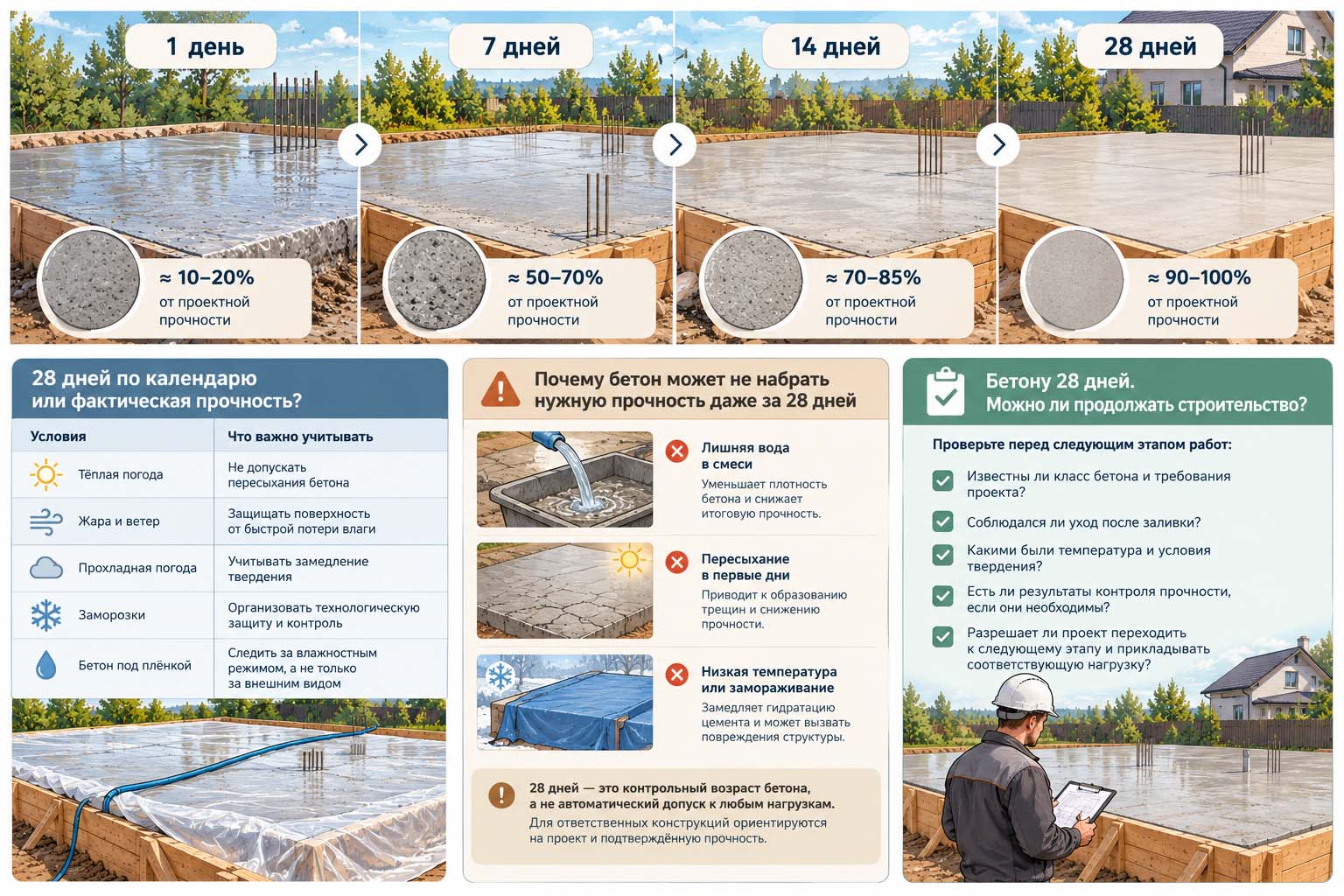

На стройке залили монолитную плиту. Через месяц владелец участка с облегчением говорит: «Всё, бетон высох, теперь можно делать что угодно. В интернете написано 28 дней».
Однако опытный инженер может ответить неожиданно: «Через 28 дней мы обычно оцениваем определённую прочность, но это не значит, что бетон полностью высох, завершил все химические процессы или готов к любой нагрузке и можно забыть о проектных ограничениях».
Здесь смешались сразу три разных явления: схватывание смеси, набор прочности и потеря лишней влаги. Они связаны, но не идут по одному календарю.
Откуда вообще взялись 28 дней?
В строительной практике возраст 28 суток часто используют как контрольную точку для определения прочности бетона на сжатие. Образцы испытывают при предусмотренных стандартом условиях, а полученный результат сравнивают с проектными требованиями.
Для определённых составов, особенно с некоторыми минеральными добавками, в технических требованиях могут использовать и другие сроки контроля, например более поздние.
То есть число 28 не обозначает день, когда все процессы внутри бетона внезапно заканчиваются. Это удобный и давно сложившийся ориентир для оценки свойств.
✅ Конкретные требования для объекта определяются проектной документацией, применяемыми стандартами, составом бетона и технологией работ.
На 29-й день бетон перестаёт становиться прочнее
Бетон на основе гидравлических цементов твердеет в результате химических реакций с водой. Одну из важнейших групп этих процессов называют гидратацией.
Пока сохраняются подходящие условия, реакции могут продолжаться и после привычного 28-дневного срока. Поэтому прочность некоторых бетонов со временем увеличивается.
Но процесс не бесконечен и не одинаков для любого состава. Он зависит от типа цемента, добавок, температуры, влажности, размеров элемента и других факторов. Если бетон слишком быстро высох, дальнейшее развитие прочности может замедлиться или прекратиться.
✅ Получается обратный распространённому представлению парадокс: чтобы бетон правильно набирал прочность, в начале твердения его часто нужно не высушивать, а защищать от чрезмерного испарения воды.
Набор проектной прочности бетона
Верхний слой прочный, значит стяжка точно сухая
Представим квартиру, где выполнили бетонное или цементное основание под напольное покрытие. Прошло несколько недель, поверхность выглядит светлой и твёрдой.
Возникает соблазн немедленно уложить паркет, ламинат или другое чувствительное к влаге покрытие. Но набор прочности и высыхание до уровня, подходящего для конкретного клея или покрытия, разные процессы.
Внутри достаточно прочной на сжатие плиты ещё может сохраняться значительное количество влаги. При закрытии поверхности малопроницаемым покрытием движение этой влаги меняется.
✅ Последствия могут быть неприятными: нарушение адгезии, повреждение клеевого слоя, вспучивание или деформация напольного покрытия. Поэтому фраза «бетону месяц» не заменяет предусмотренные испытания влажности основания.
Чем быстрее высохнет свежая плита, тем лучше
В жаркую и ветреную погоду поверхность свежего бетона способна быстро терять влагу. Если испарение слишком интенсивное, условия формирования структуры нарушаются. Могут появляться пластические усадочные трещины и другие дефекты.
Именно поэтому уход за бетоном, не декоративная операция после заливки, а важная часть технологии.
- В зависимости от проекта, погоды и состава смеси используют разные способы: укрытие, поддержание влажности, специальные составы для ухода и другие предусмотренные мероприятия.
- Нельзя назвать единственную продолжительность ухода для всех конструкций. Результат зависит от смеси, климатических условий и требуемых характеристик.
✅ Особенно важно избегать двух крайностей: дать поверхности бесконтрольно высохнуть сразу после укладки или, наоборот, без понимания стадии схватывания направить на неё сильную струю воды и повредить ещё не сформировавшийся верхний слой.
Зимой бетон набирает прочность за тот же месяц
Температура существенно влияет на скорость химических реакций. В холодных условиях твердение может замедляться, а при замерзании воды в недостаточно прочной смеси возникает риск повреждения.
Поэтому зимнее бетонирование требует специальных технологических решений.
- Они могут включать организацию температурного режима, защиту от замерзания, особенности состава и контроль фактического состояния конструкции.
Считать календарные дни без учёта условий, неправильно. Двадцать восемь суток при благоприятном уходе и такой же срок на холодной, незащищённой площадке нельзя автоматически считать эквивалентными.
✅ Но и противоположное упрощение ошибочно: «зимой бетон вообще нельзя заливать». Вопрос не в названии месяца, а в том, обеспечены ли необходимые условия для конкретного бетона.
Погодные условия и уход за бетоном
| Условия | Что важно учитывать |
| Тёплая погода | Не допускать пересыхания |
| Жара и ветер | Защищать поверхность от быстрой потери влаги |
| Прохладная погода | Учитывать замедление твердения |
| Заморозки | Организовать предусмотренную технологией защиту и контроль |
| Бетон под плёнкой | Следить за влажностным режимом, а не только за внешним видом |
Через 28 дней можно снять любые подпорки и нагрузить перекрытие
Время распалубки и снятия временных опор зависит от типа конструкции, её пролётов, реальной прочности бетона, схемы работы, действующих нагрузок и требований проекта.
Определённые элементы опалубки иногда снимают раньше 28 суток, а некоторые конструкции могут требовать иной последовательности работ и специальных проверок.
Поэтому число из популярной памятки не должно подменять решения проектировщика и технологическую документацию.
✅ Особенно рискованно самостоятельно убирать подпорки перекрытий, ориентируясь только на возраст бетона, или складировать тяжёлые материалы на ещё не введённой в расчётную работу плите.
Почему бетон может не набрать нужную прочность даже за 28 дней?
- Добавили лишнюю воду в смесь: уменьшает плотность бетона и снижает итоговую прочность.
- Дали бетону пересохнуть в первые дни: приводит к образованию трещин и снижению прочности.
- Не учли низкую температуру или подмораживание смеси: замедляет гидратацию цемента и может вызвать повреждение структуры.
Почему бетон может потрескаться, даже если его правильно выдерживали?
Иногда трещины появляются из-за усадки, температурных деформаций, ограниченного перемещения или других процессов. Их наличие само по себе ещё не даёт однозначного ответа о несущей способности.
Но и полностью игнорировать трещины нельзя. Важны ширина, расположение, динамика развития, условия эксплуатации и конструктивная схема.
В одних случаях может потребоваться наблюдение, в других обследование, ремонт или усиление. Причину должен устанавливать специалист.
✅ Закрашивать или заделывать неизвестную трещину без диагностики особенно опасно, если есть признаки деформаций или повреждений ответственных элементов.
Три разных «часа» бетона
| Процесс | Что он означает | Почему нельзя ориентироваться только на срок |
| Схватывание | Переход смеси из пластичного состояния в более жёсткое | Зависит от состава, температуры и других условий |
| Набор прочности | Формирование способности воспринимать нагрузки | Требует контроля и зависит от смеси и условий |
| Высыхание основания | Изменение содержания и распределения влаги | Для отделочных работ важны требования конкретной системы покрытия |
Итог
Календарная дата только часть технологической истории. Бетон имеет состав, температуру, историю ухода, условия нагружения и особенности эксплуатации.
Поэтому универсальный совет «подождите месяц, и всё будет нормально» иногда приводит к двум противоположным ошибкам: излишней задержке работ, когда проект допускает их раньше, или опасной спешке, когда необходимые характеристики ещё не подтверждены.
Бетон не читает календарь. Он реагирует на воду, температуру, состав смеси и нагрузки. И именно эти факторы решают, когда конструкция действительно готова к следующему этапу.
